Meerjareninvesteringsprogramma

Vast onderdeel van de begroting betreft het Meerjareninvesteringsprogramma (MIP). In dit overzicht staan alle investeringen van de gemeente. Met het vaststellen van de het MIP is het college gemandateerd om over te gaan tot de bijbehorende uitgaven.

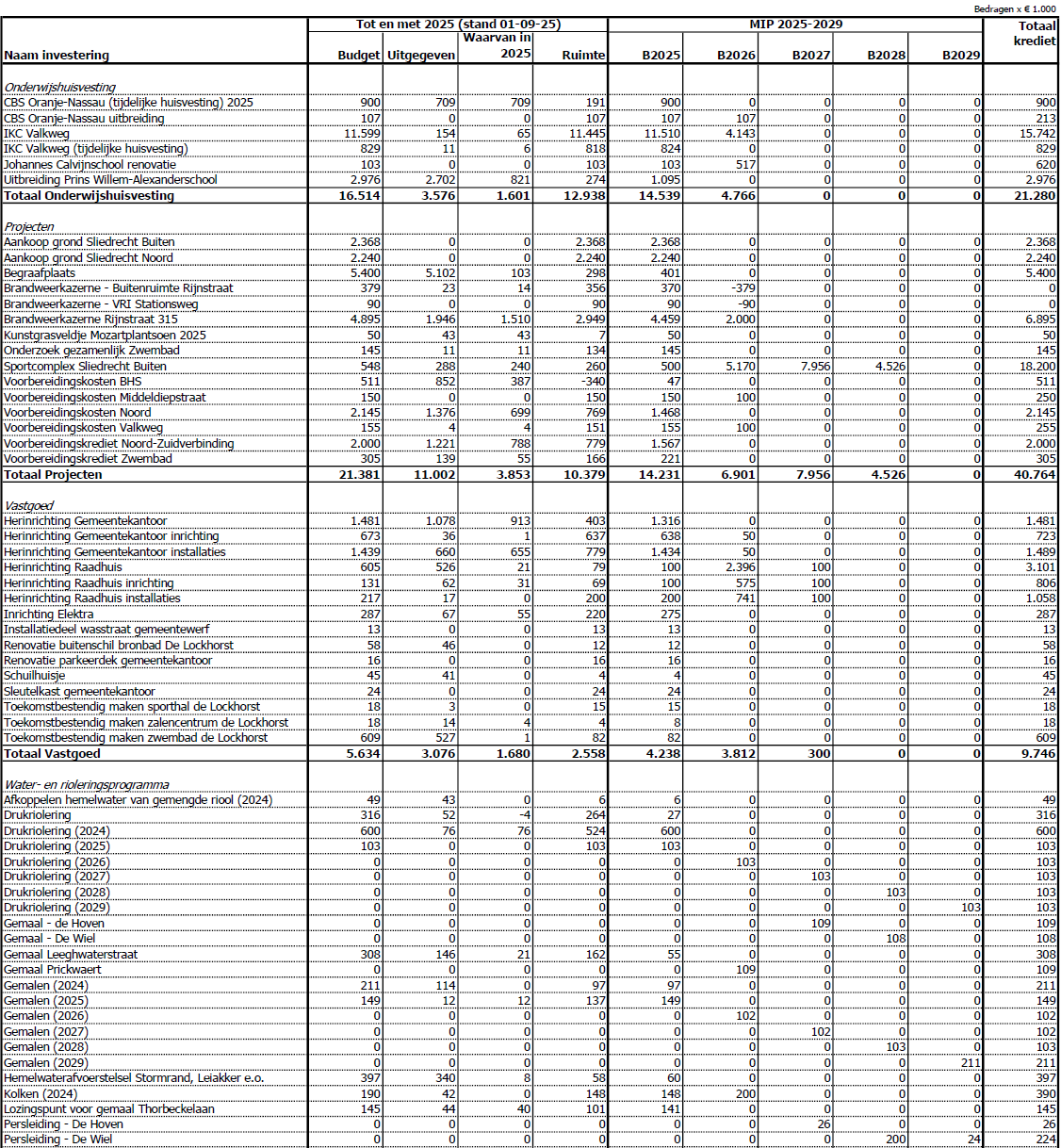

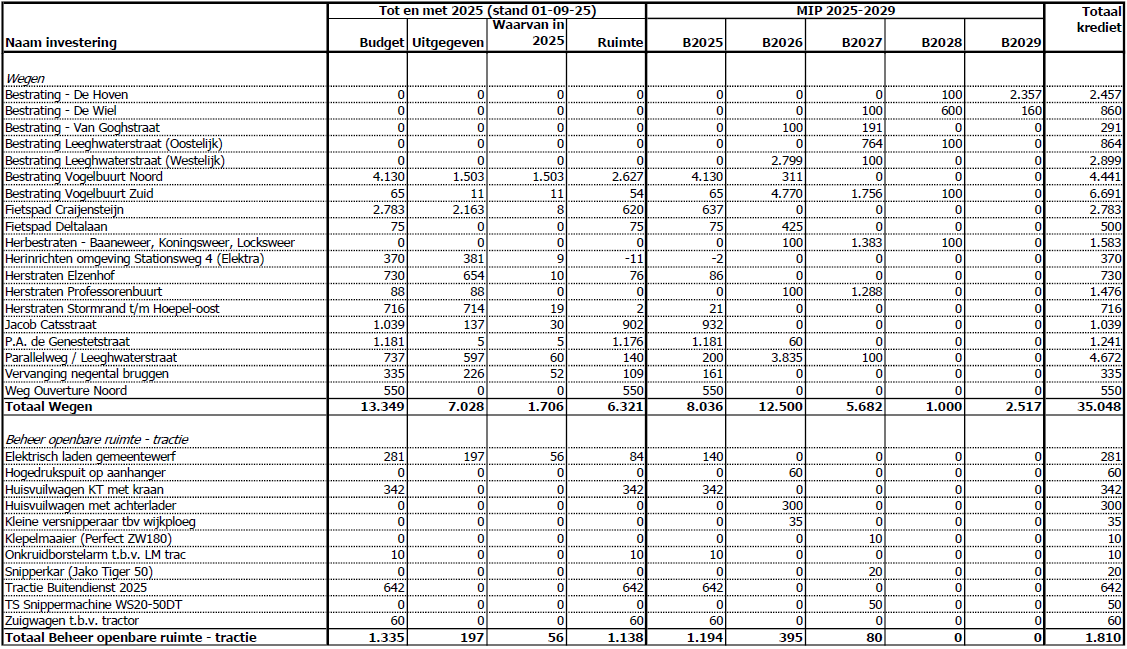

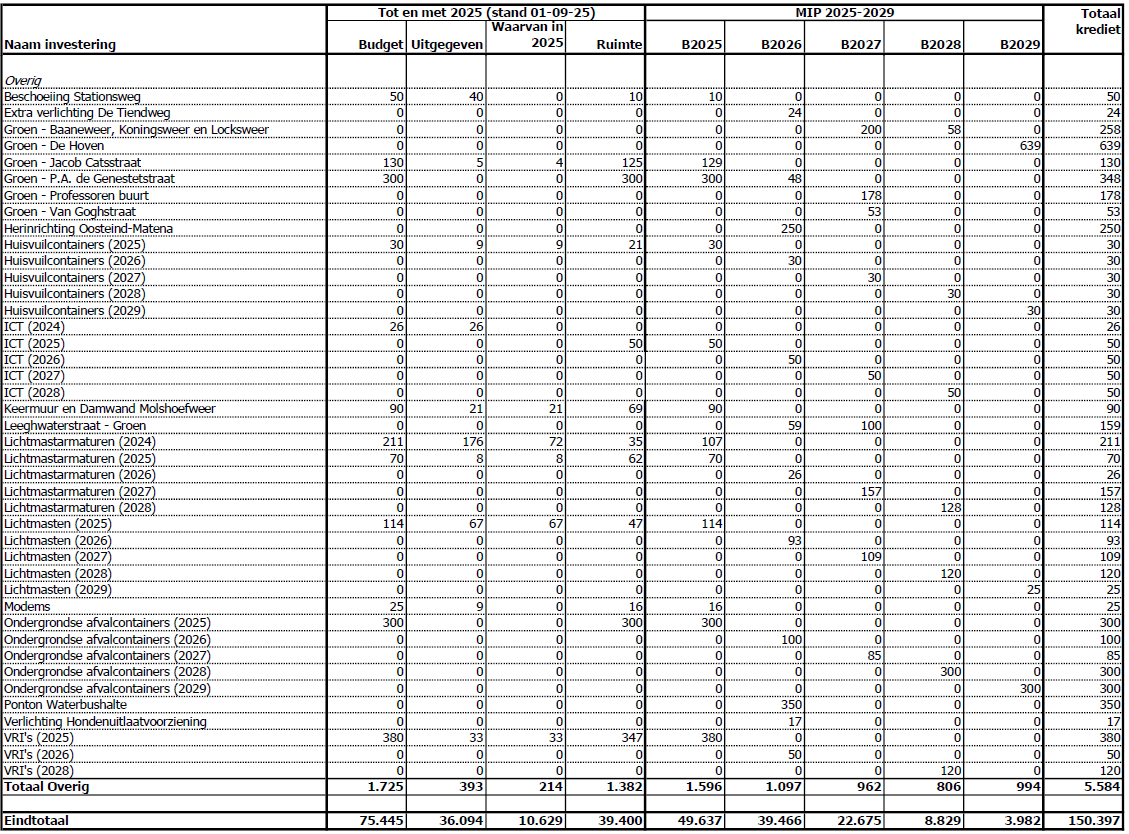

De gepresenteerde tabel bevat veel kolommen. De eerste kolom bevat de naam van de kredieten. De volgende vier kolommen gaan over de situatie tot en met 2025. Het begint met het budget dat er was in de jaren 2025 en eerder. Vervolgens zijn er twee kolommen over de realisatie. Allereerst het totaal van de uitgaven t/m 2025 en daarna een kolom met alleen de uitgaven in 2025. Per saldo resteert vervolgens de ruimte die er nog in 2025 op het krediet. Samen met het budget 2026 en verder is dat het totaal nog beschikbare krediet.

De kolommen B2025-B2029 vormen het feitelijke MIP. Deze budgetten worden met het vaststellen van het MIP beschikbaar gesteld. De investeringen zijn gesaldeerd weergegeven. Middels het vaststellen van het MIP kan het krediet ook nog in 2025 wijzigen. Hierdoor ontstaat in één keer het juiste zicht op de totale investering en hoeft er niet op een later moment in 2025 een mutatie te worden aangemaakt.

De laatste kolom betreft het totale krediet dat voor het genoemde project beschikbaar is gesteld: Het totaal van het MIP plus de budgetten uit 2024 en eerder.







In het MIP zijn dit keer diverse nieuwe investeringen en aanpassingen investeringen opgenomen ten opzichte van vorig jaar. Zo is in 2025 het Beleidsplan Openbare Verlichting 2025 - 2034 vastgesteld. Vanuit het beleidsplan zijn meerdere nieuwe kredieten zichtbaar in het MIP.
